Semaine 3. Et si on s'improvisait macon?
Voir aussi articles précédents
Jour 11 / Travaux du 22.07.2019

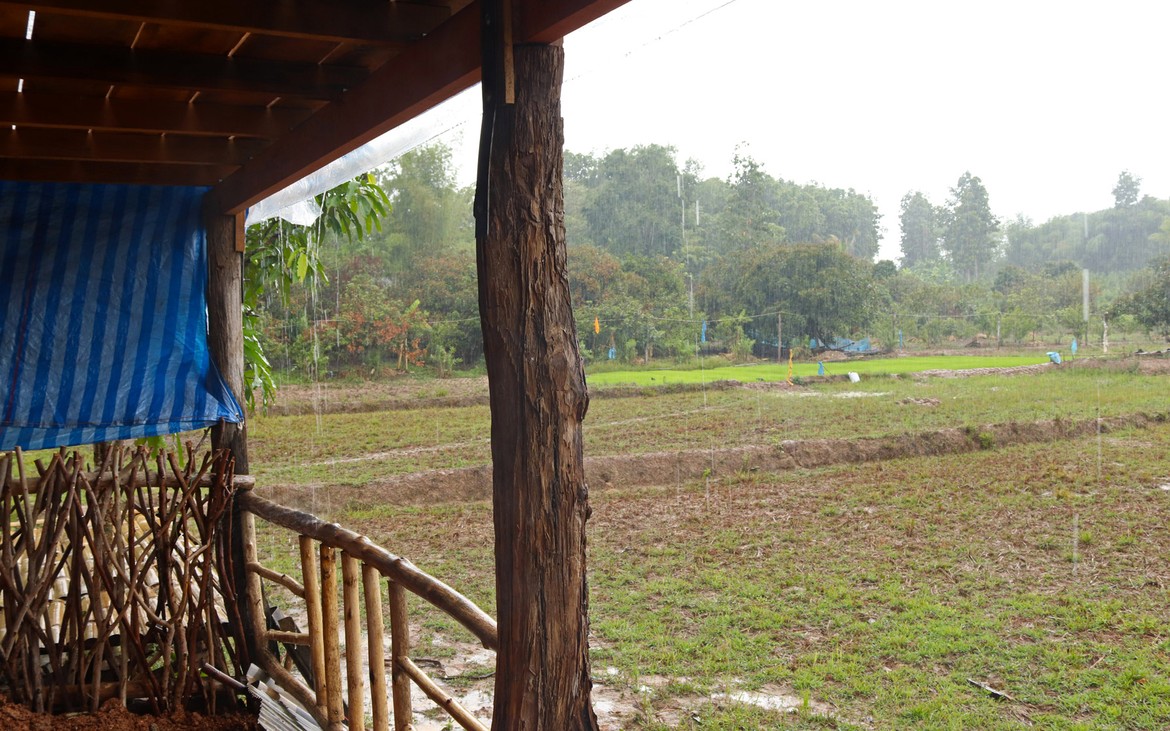

La pluie s'est bel et bien installée et ça ne nous facilite vraiment pas la tâche. Elle vient, elle repart, plusieurs fois par jour.

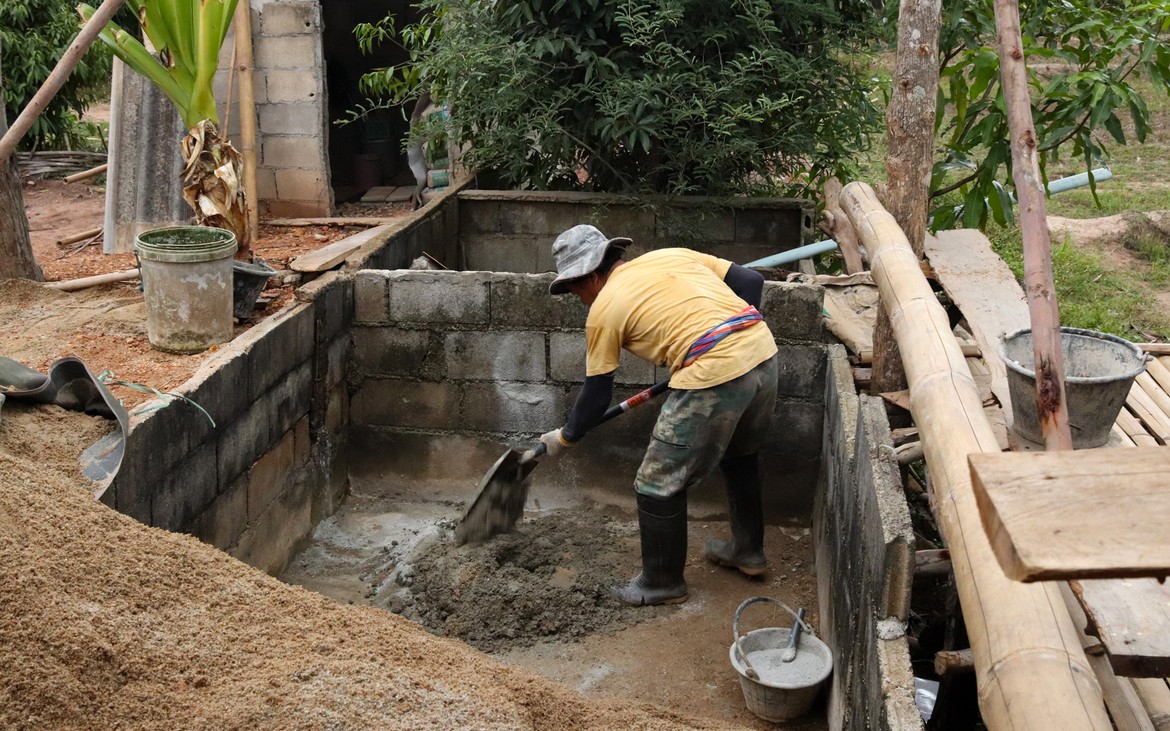

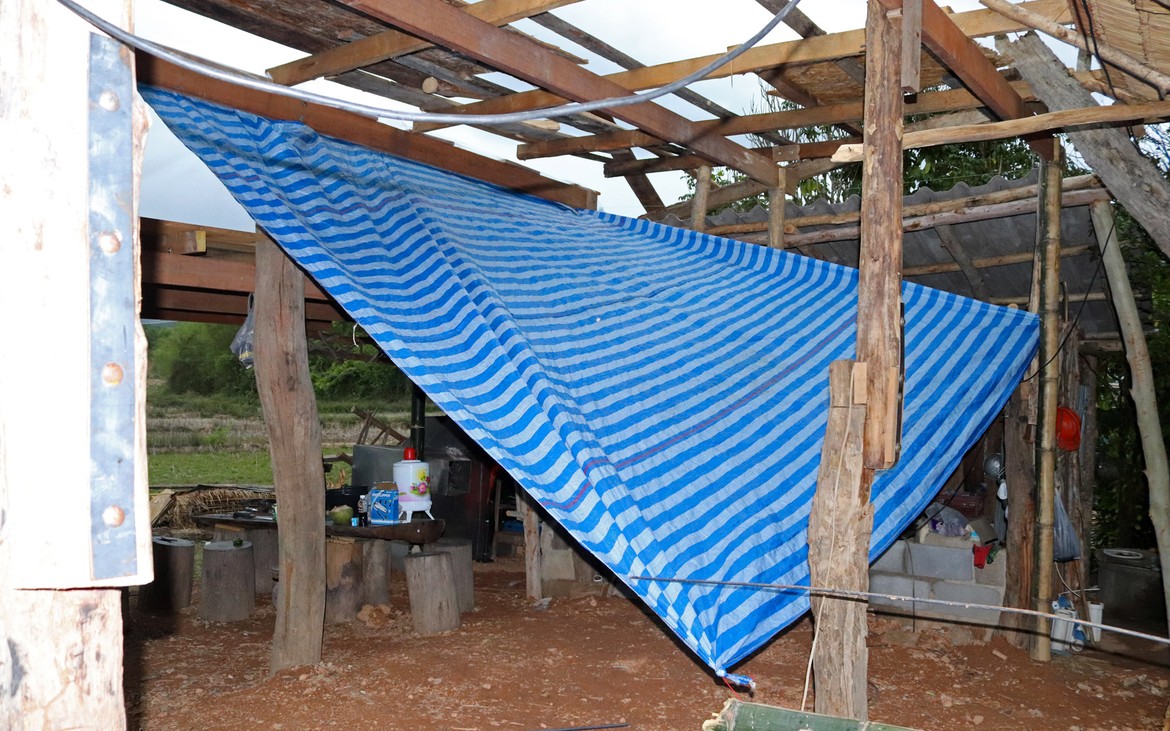

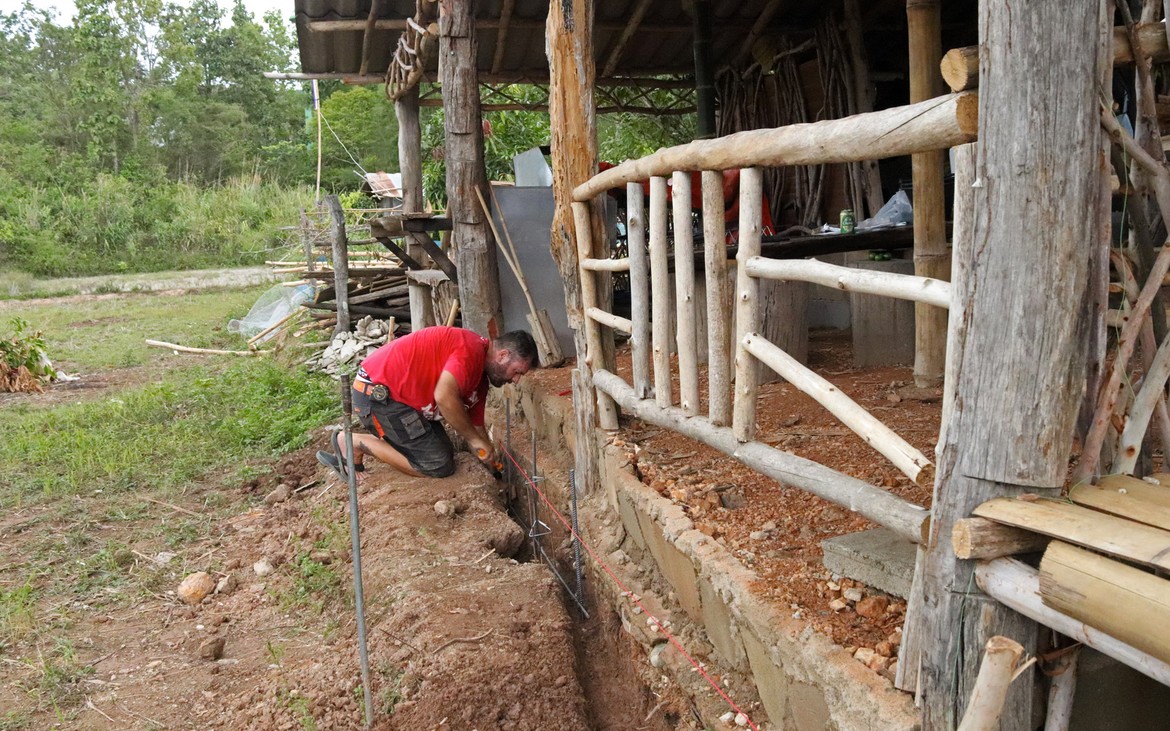

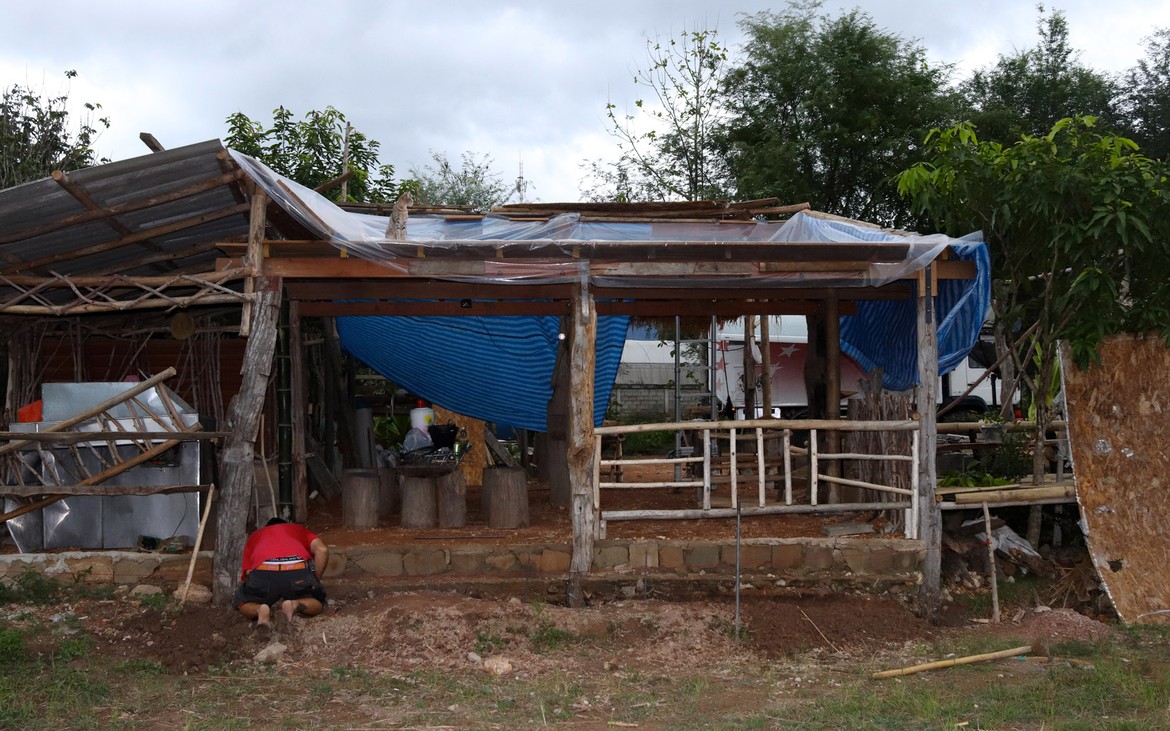

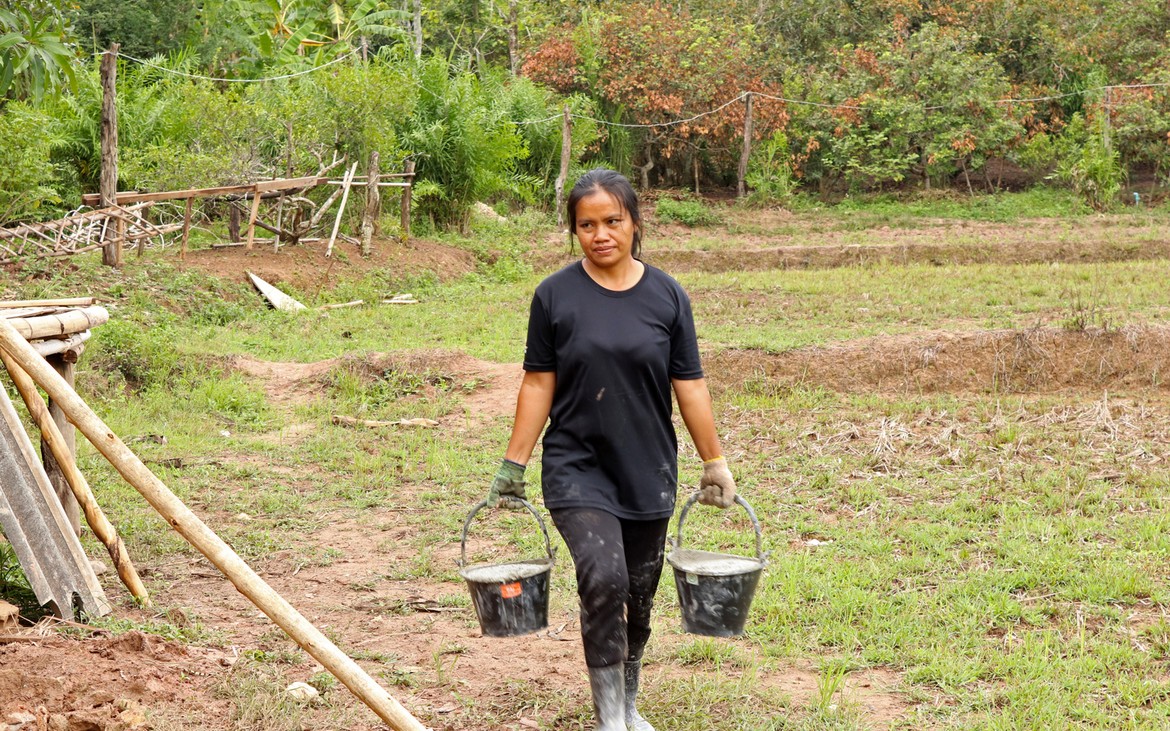

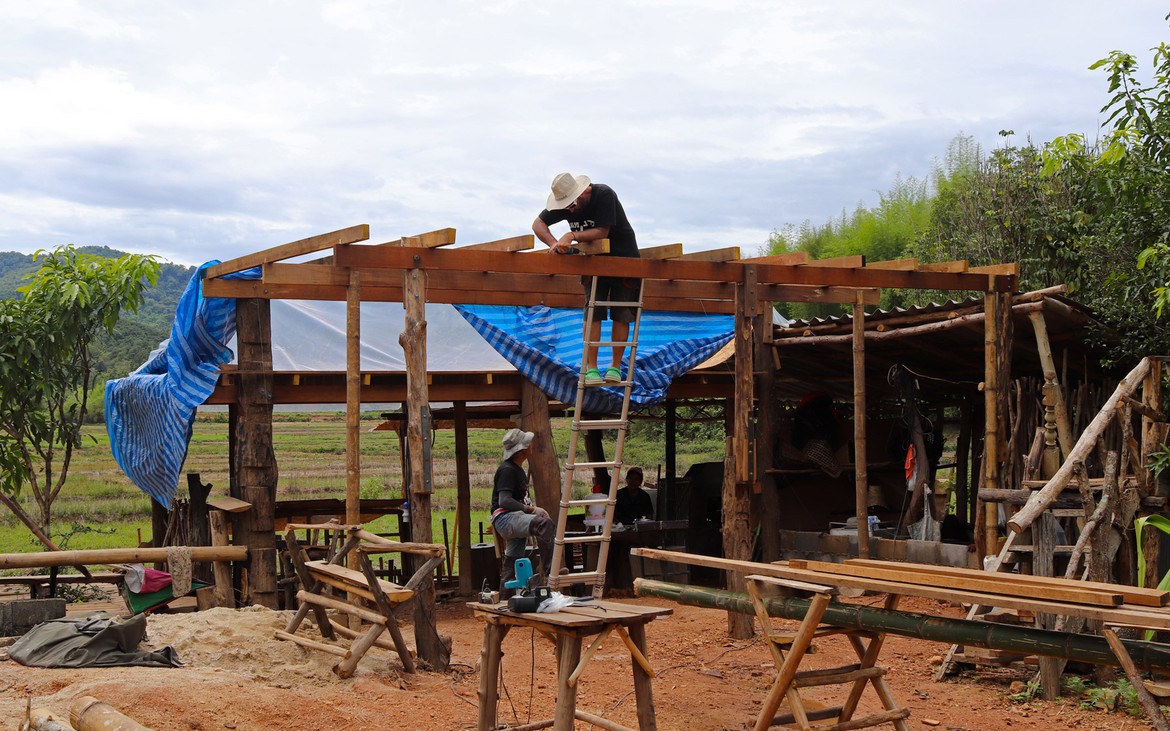

Nous avons tout de même bétonné un troisième pilier en renfort des poteaux existants ce matin. La commande de bois du second plancher ainsi que de l'escalier est passée. Ensuite et en attendant que le béton prenne, nous avons entrepris de rebâcher le premier plancher entre deux averses et de renforcer le mur de soutènement de la construction côté rizières. En effet, avec la pluie, tout le sol se dérobe... Encore une sympathique surprise à rajouter à notre longue liste !

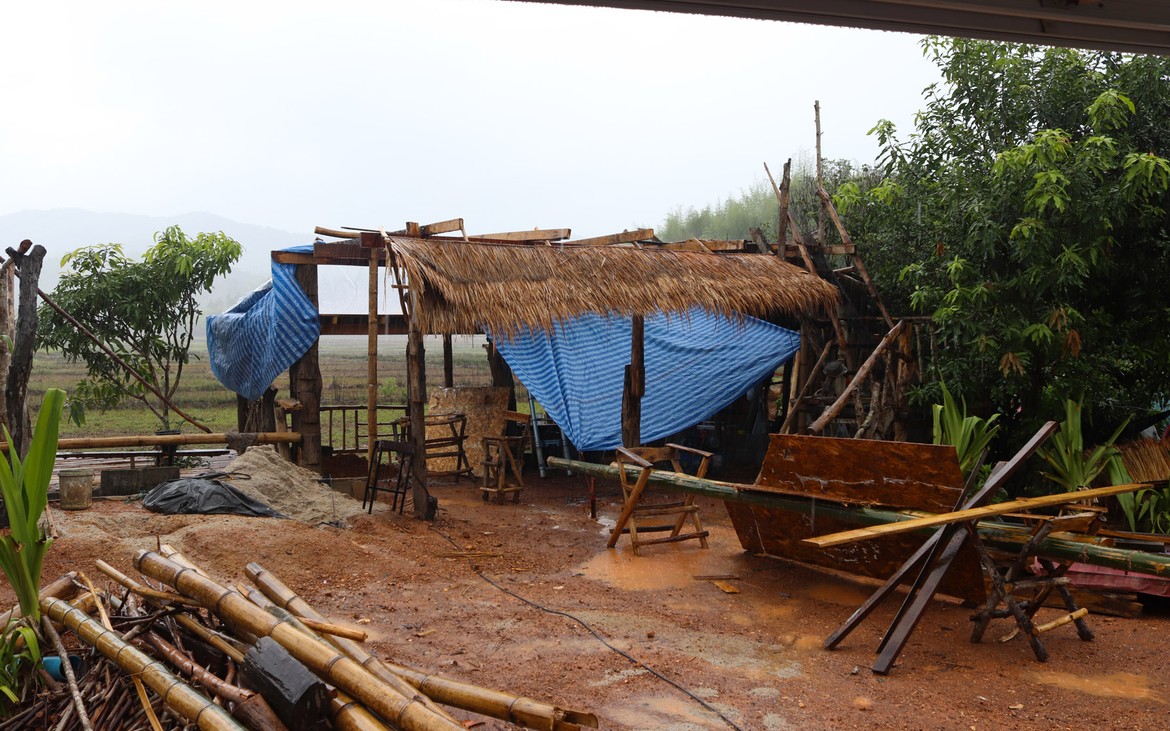

Orage en approche... Lahana veille !
Jour 12 / Travaux du 23.07.2019

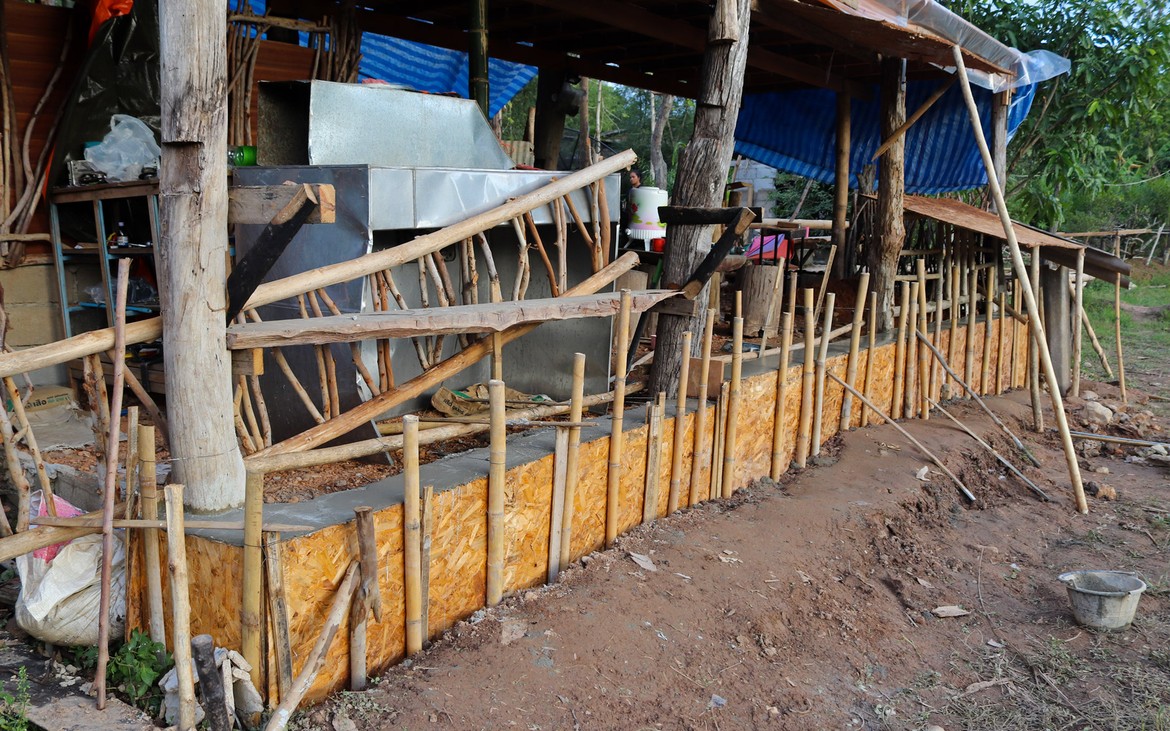

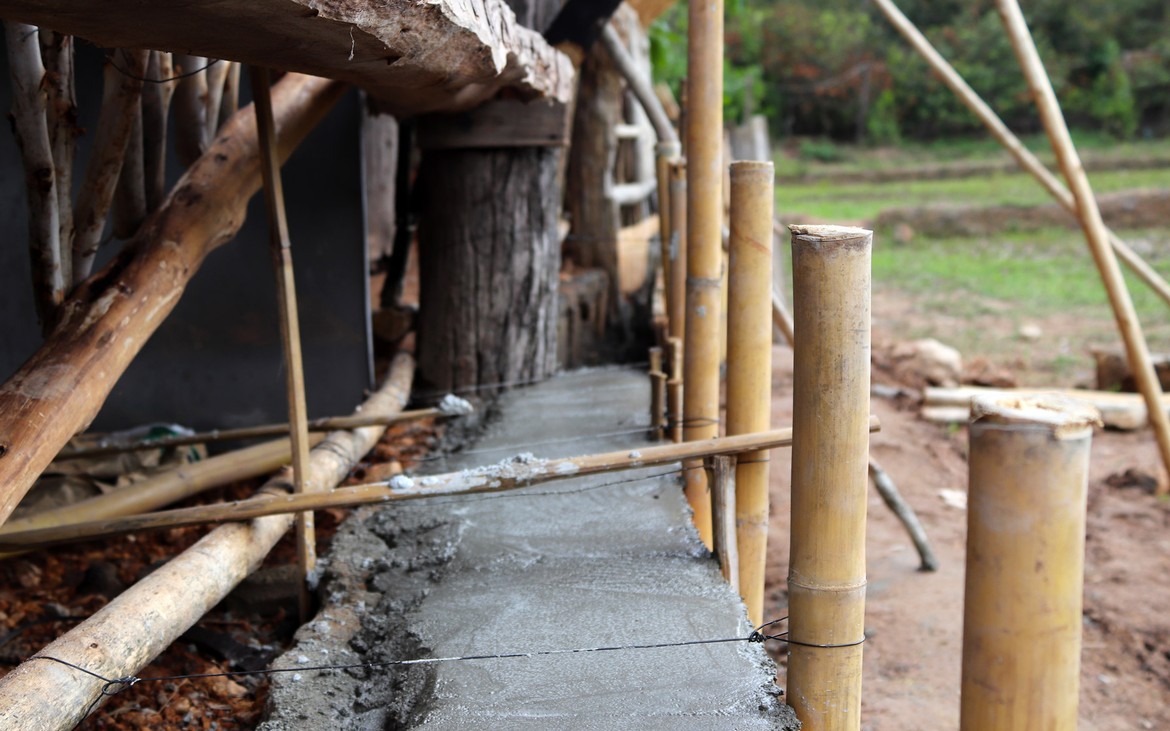

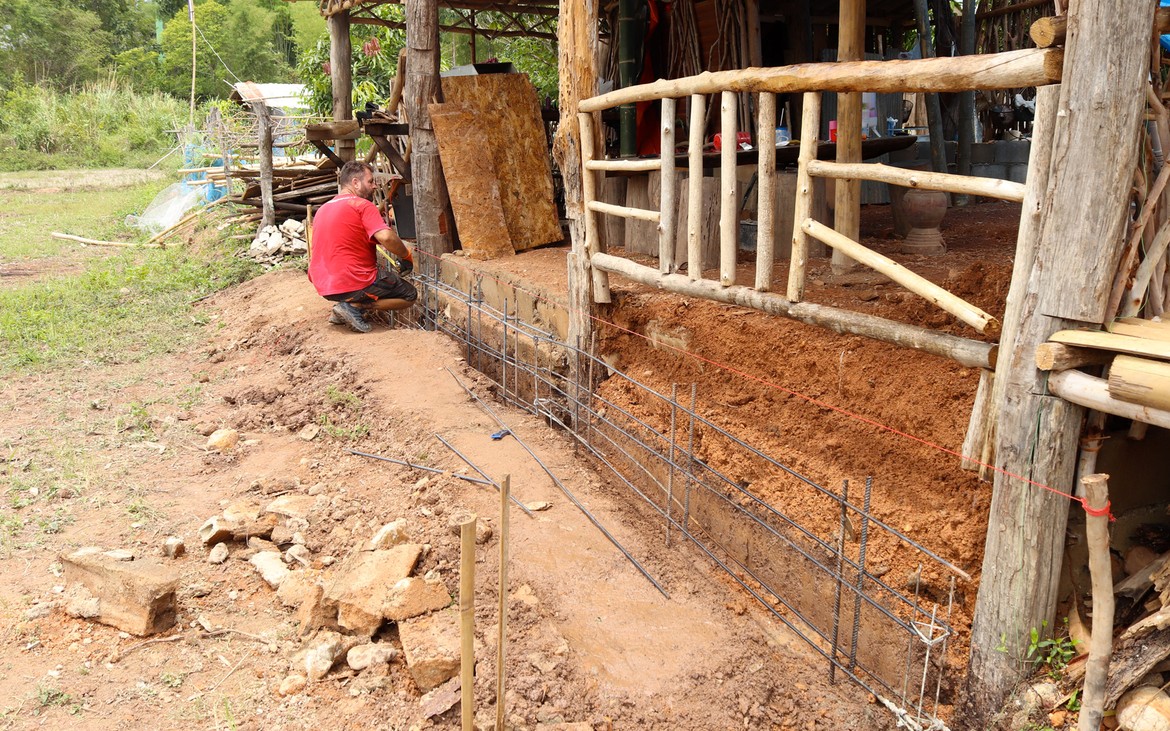

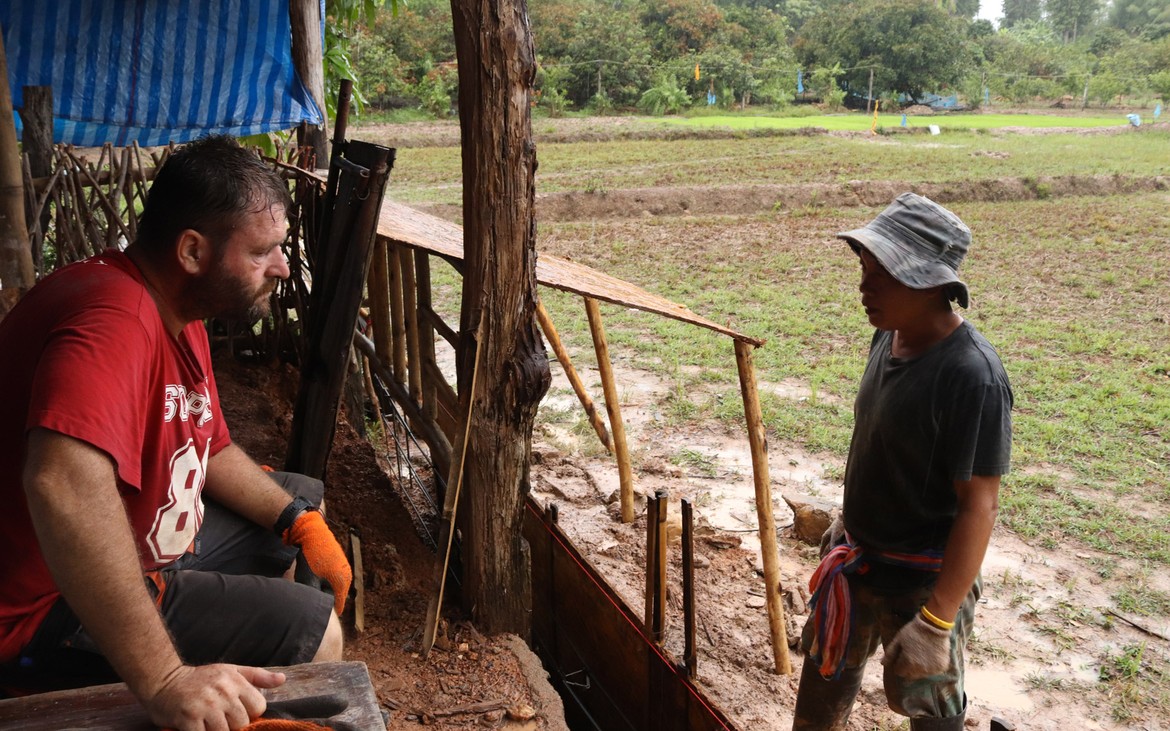

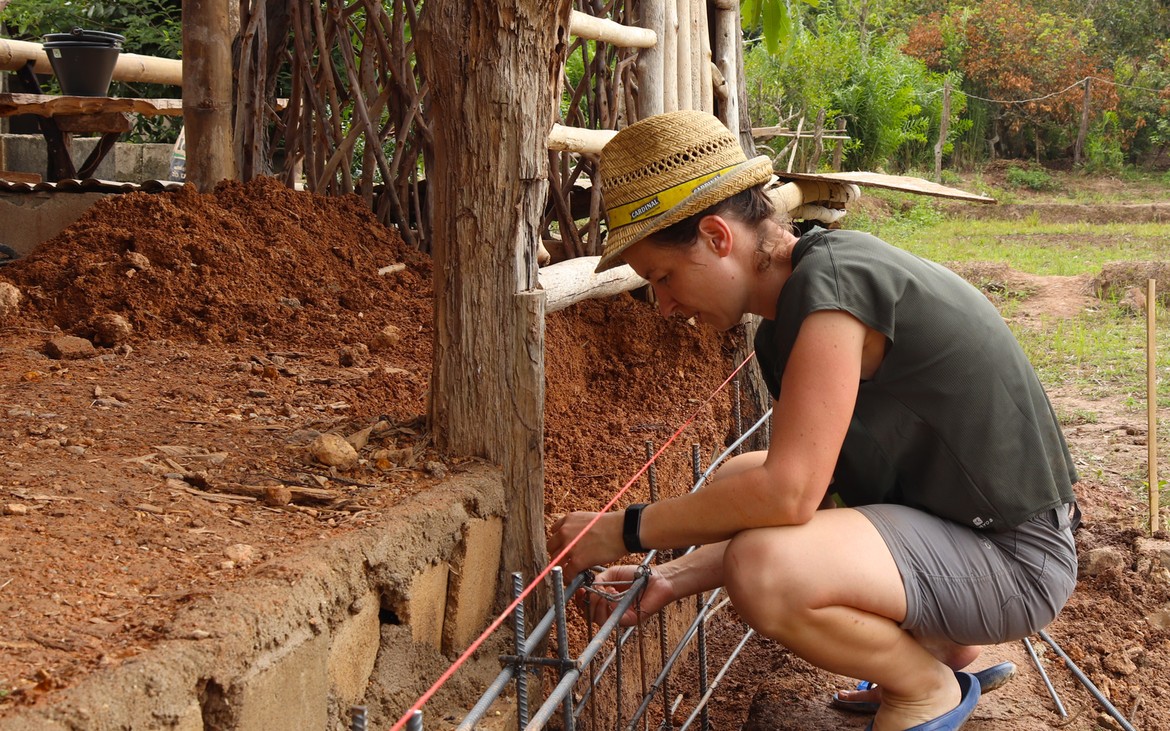

Cette journée est consacrée au ferraillage et coffrage du mur de soutènement. Nous sommes prêts à bétonner dès demain. Les travaux sont arrêtés à cause de la pluie.
Nouveau pointage financier
Total au 15.07.2019 = 43'000 THB ≈ 1'300 €
16.07.2019
- 2'000 THB, Perceuse
- 1'500 THB, Visserie
17.07.2019
- 350 THB, Embouts et vis
18.07.2019
- 600 THB, Serre-joint et visserie
20.07.2019
- 1'700 THB, Corde, visserie, divers petit matériel
22.07.2019
- 4'400 THB, Ciment, sable, ferraille, visserie
- 500 THB, Bâche
23.07.2019
- 18'000 THB, Carrelets et planches en bois
Divers
- 3'650 THB, Courses diverses au 23.07.2019
Total au 23.07.2019 = 75'700 THB ≈ 2'300 €
Jour 13 / Travaux du 24.07.2019

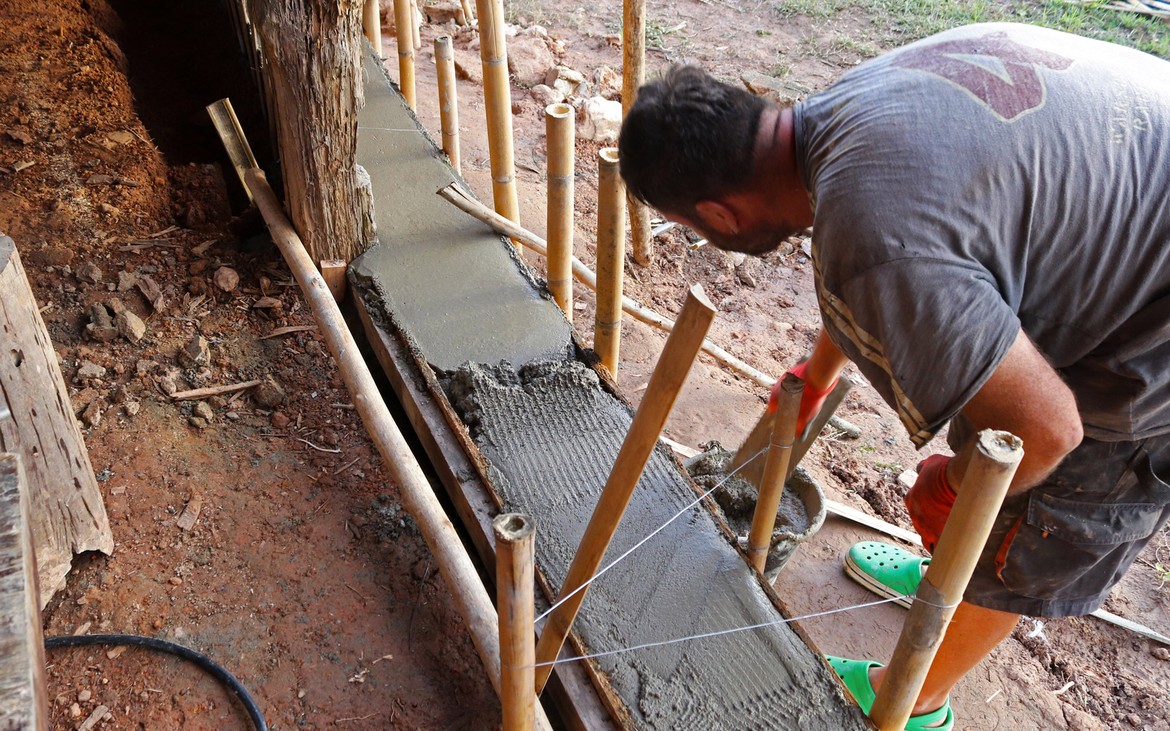

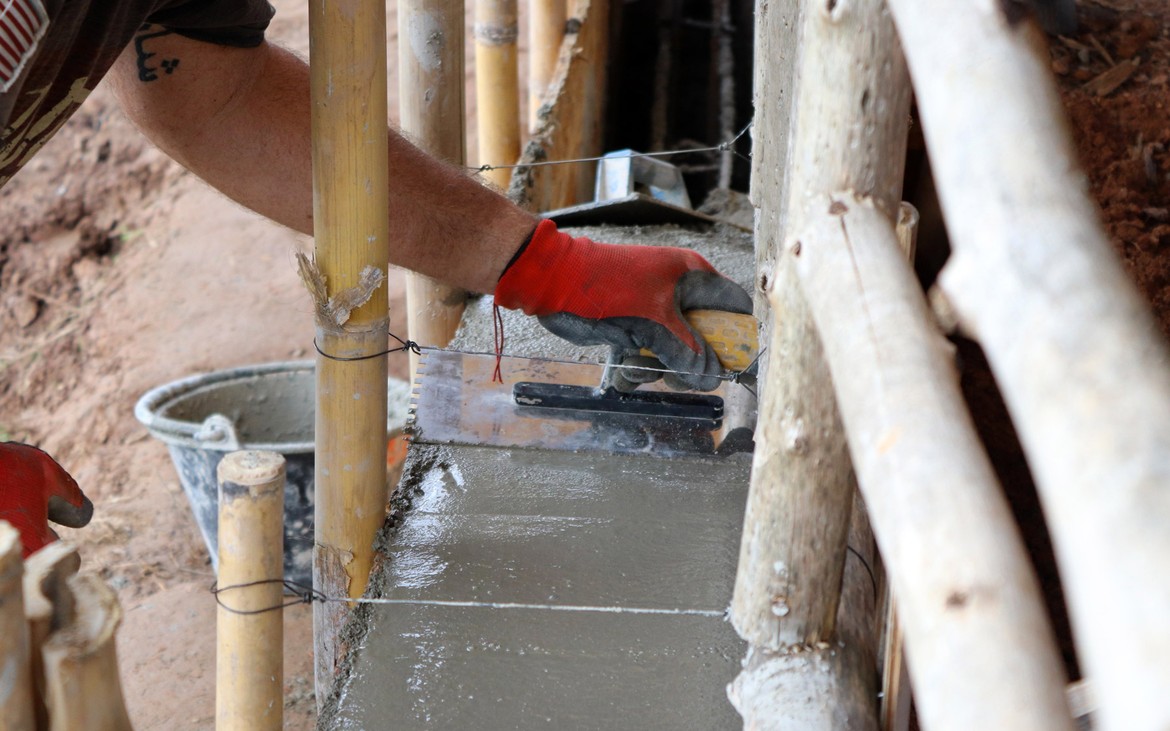

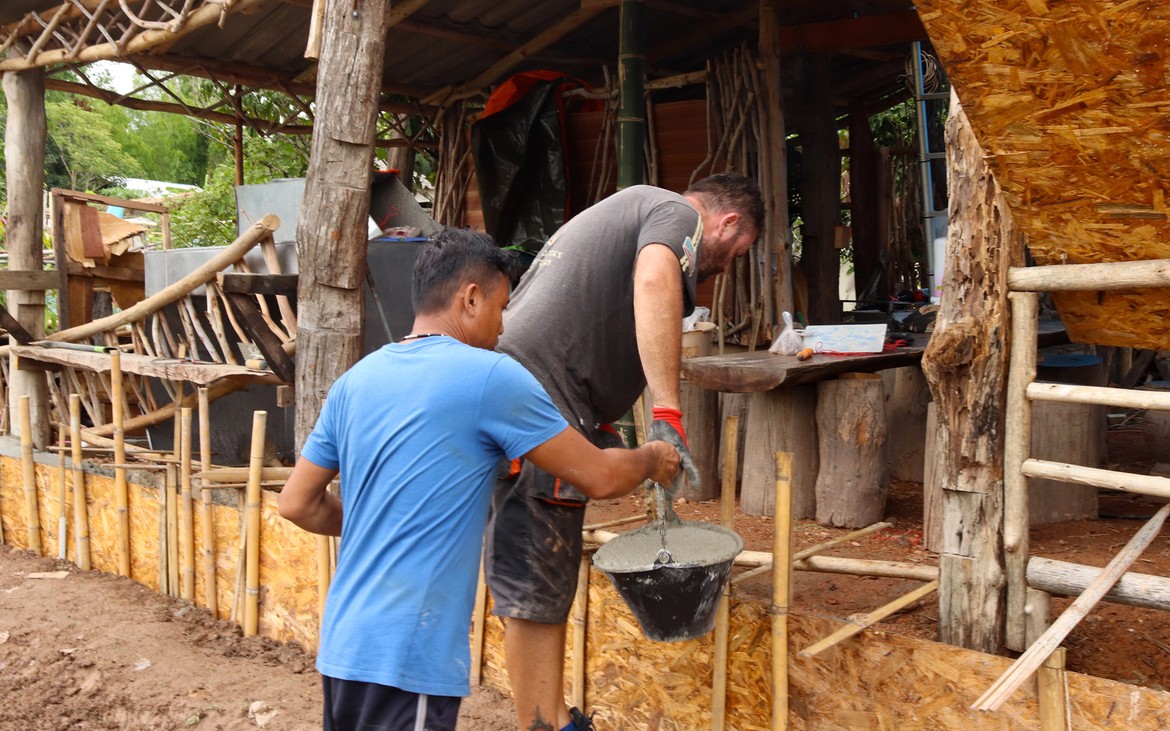

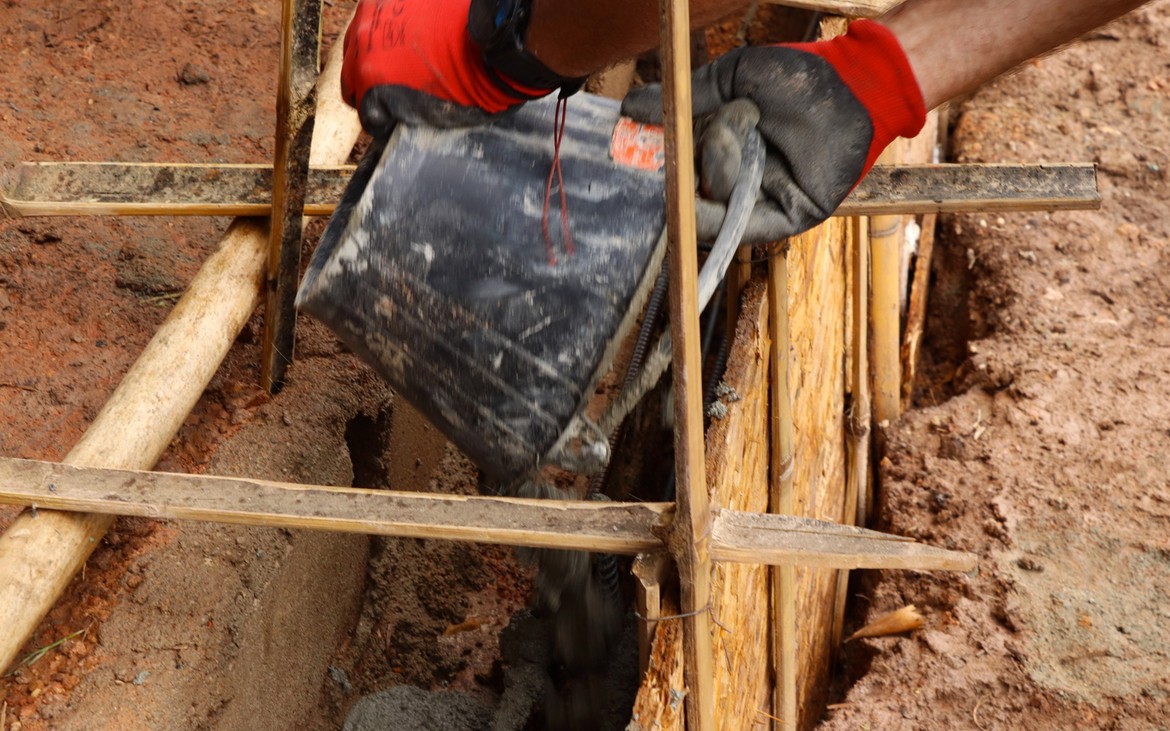

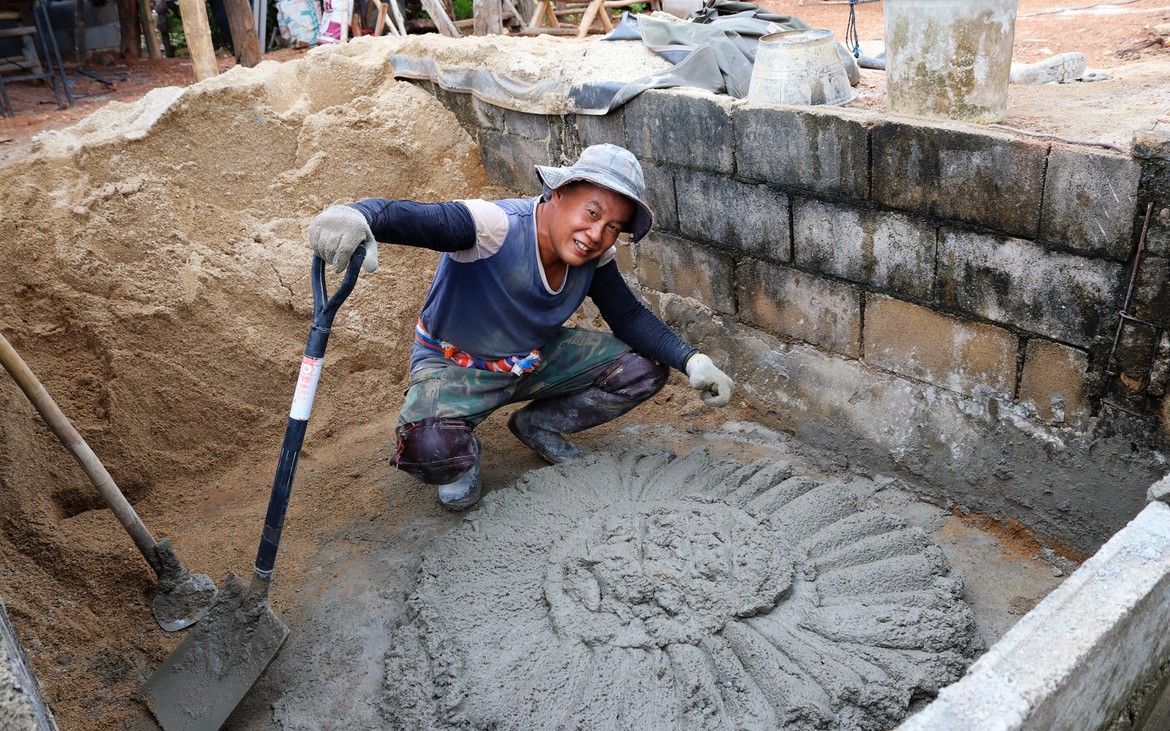

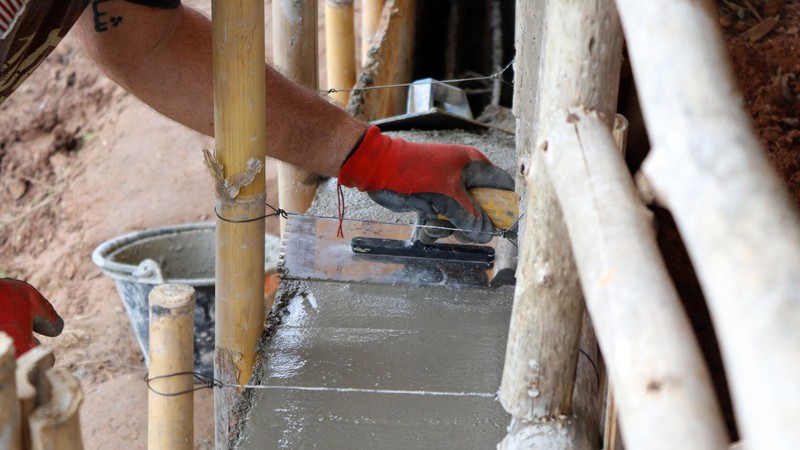

Une journée de titan ! 9 m de mur bétonnés à mains d'homme, 15 sacs de 50 kg de ciment utilisés à la préparation du béton et mélangés à mains d'homme, soit 2.5 m3 de béton coulés entre 8h et 18h. Nous sommes exténués mais déjà impatients de décoffrer et de découvrir ce mur peu conventionnel, réalisé avec les moyens du bord.
Jour 14 / Travaux du 25.07.2019

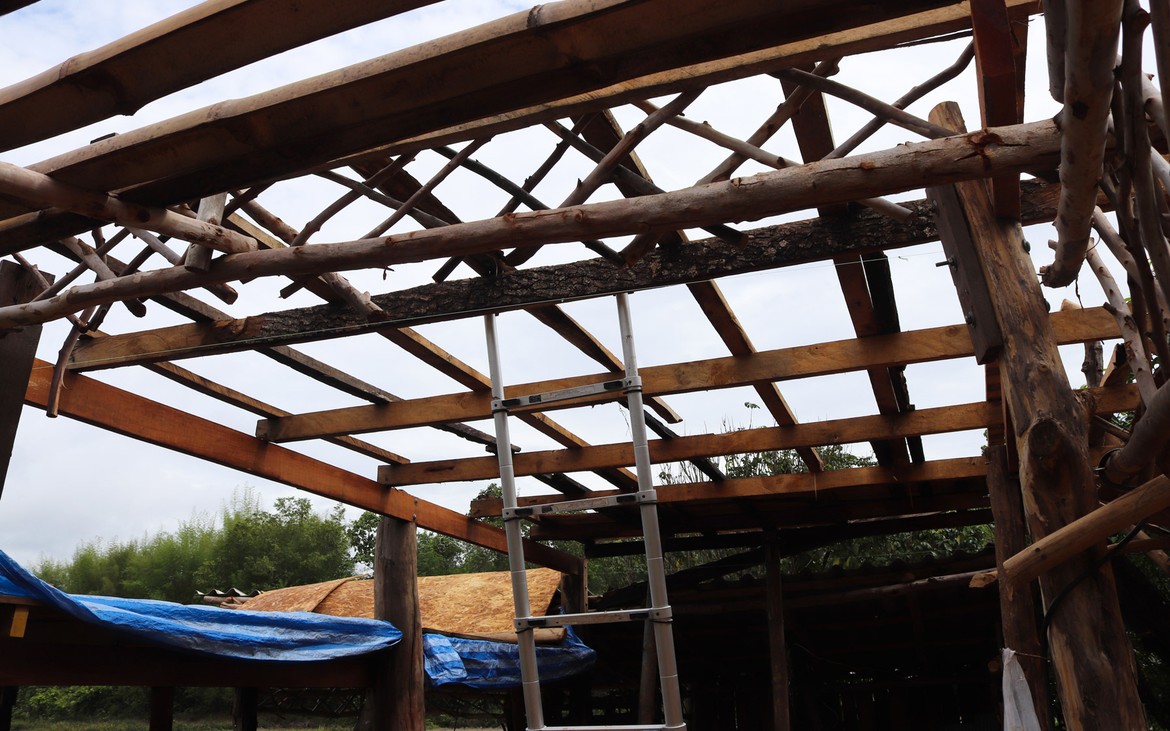

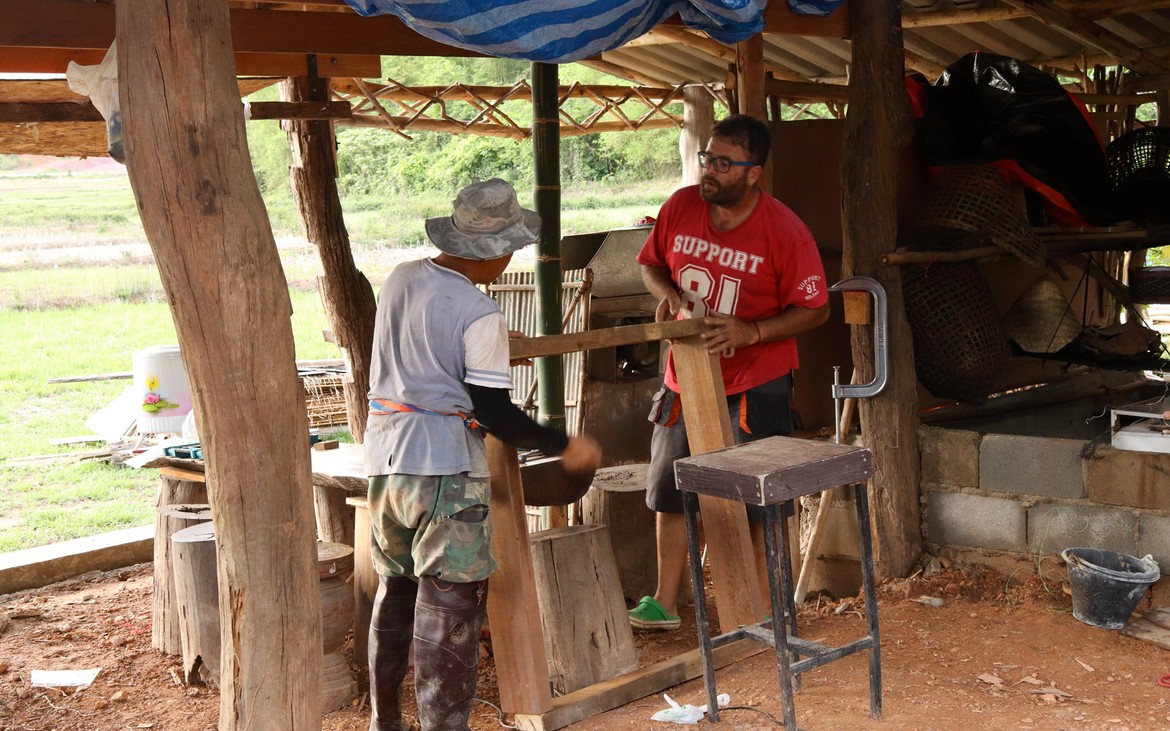

Aujourd'hui, nous terminons le démontage du second vieux plancher ainsi que d'une partie de l'escalier. Structure principale et secondaire sont achevées en fin de journée et le nouveau plancher est partiellement terminé.
Nous sommes chanceux de découvrir en avant-première les saveurs du restaurant à venir. Elles viennent régaler nos papilles à chaque repas et nous redonner des forces pour les travaux en cours.
Journée du 26.08.2019
Il pleut... Voilà une première journée de repos bien méritée après 14 jours consécutifs de besogne !
Jour 15 / Travaux du 27.07.2019
Les travaux progressent et nous commençons gentiment à voir le résultat de nos efforts !

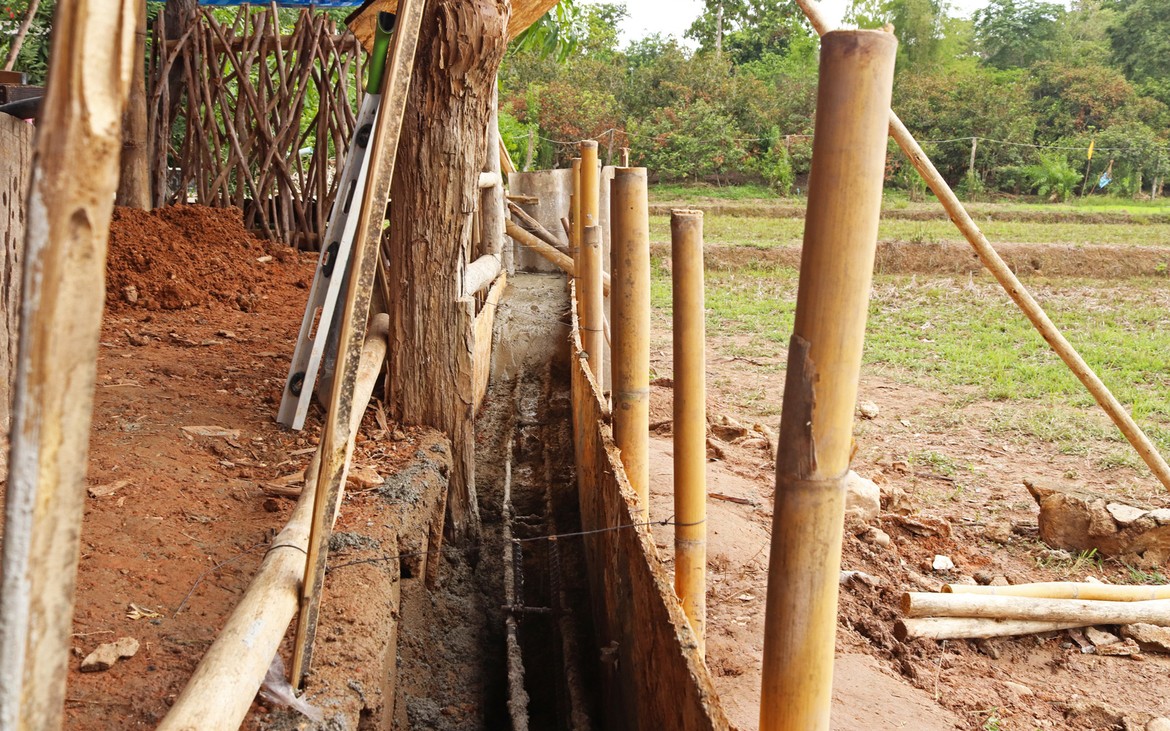

Le mur en béton a été décoffré ce matin. Le résultat est plutôt satisfaisant au regard du peu de moyens à disposition pour le faire.
Le second plancher est terminé.

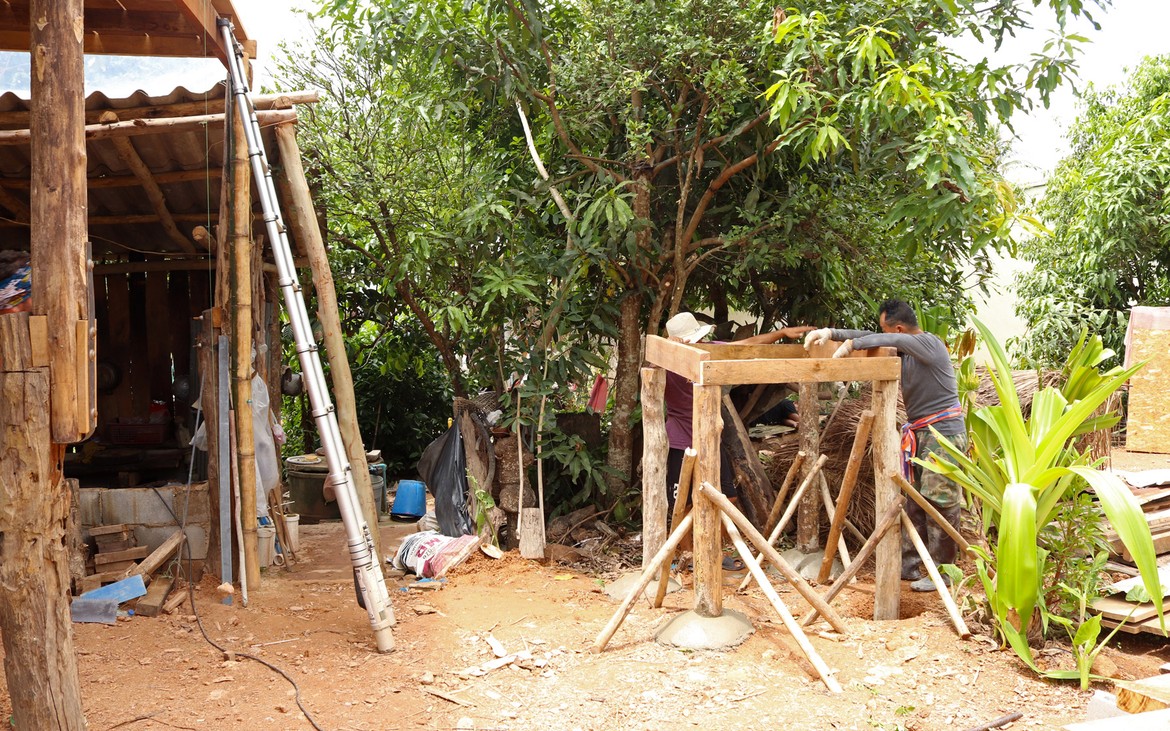

Nous entamons les travaux pour le nouvel escalier.

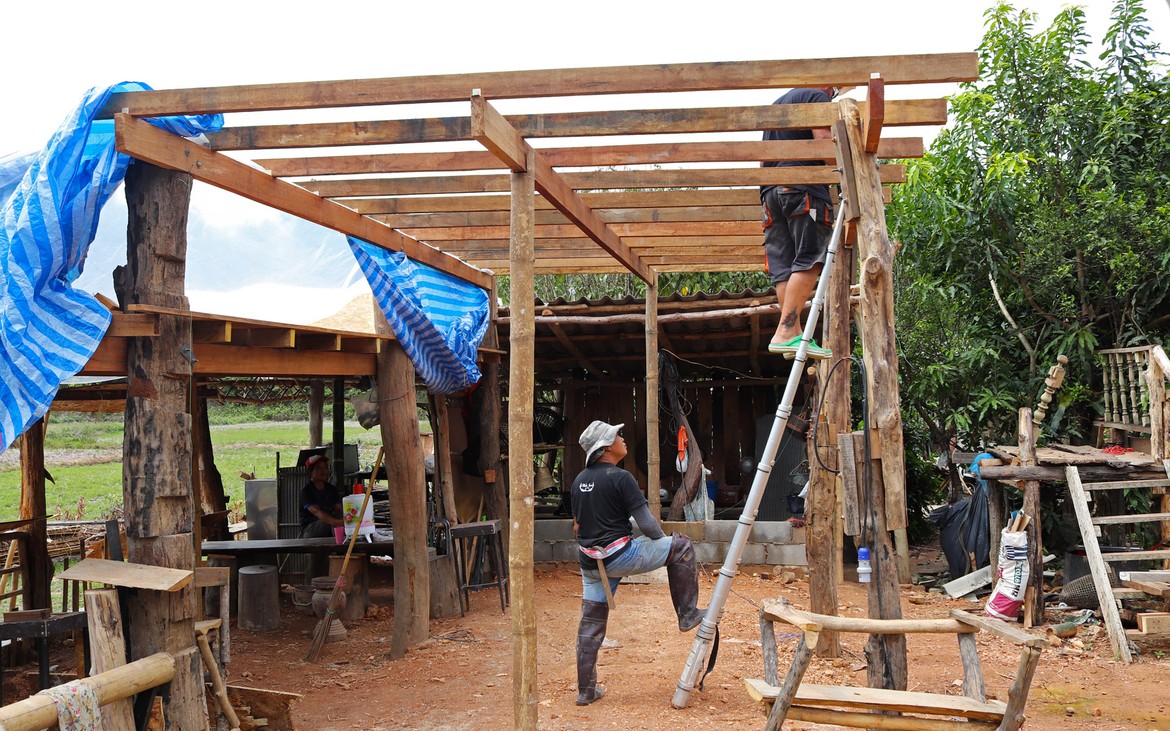

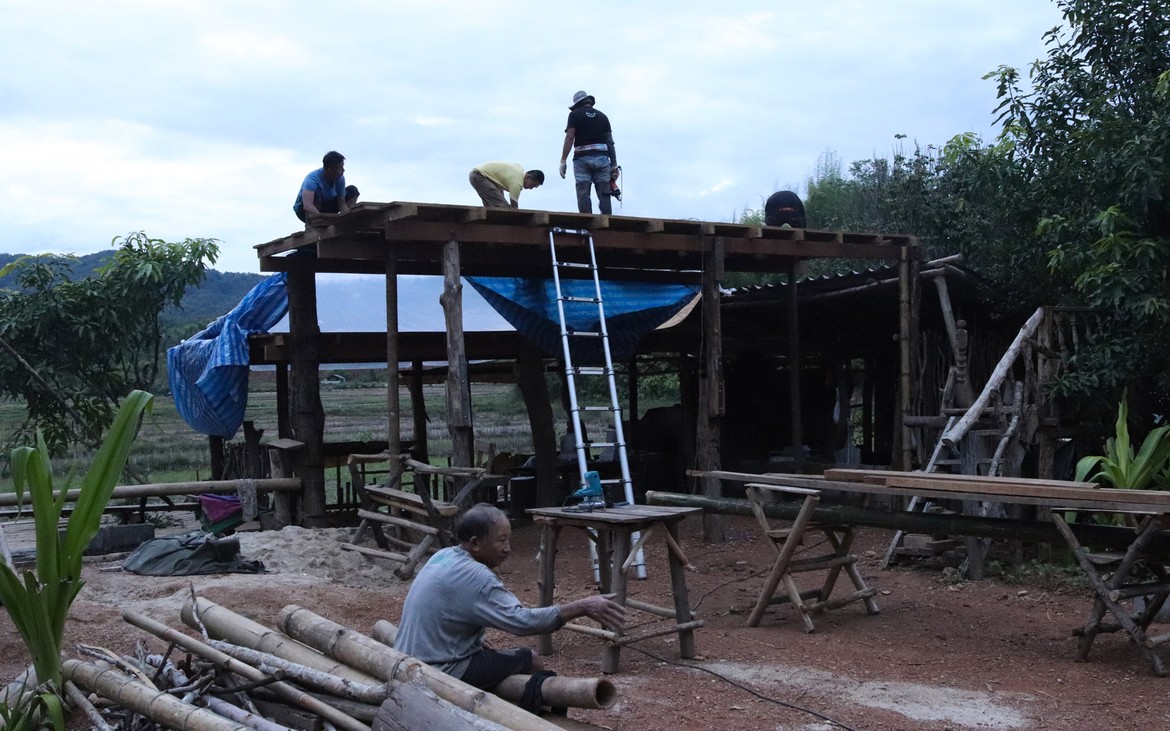

Jour 16 / Travaux du 28.07.2019

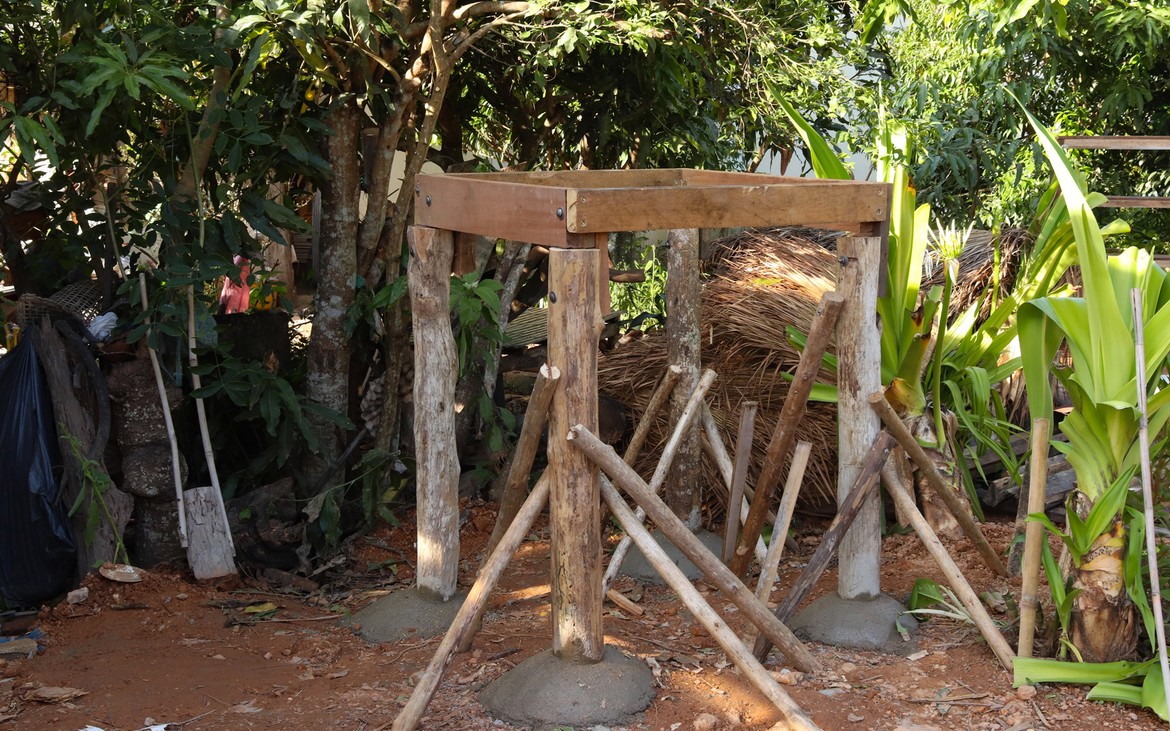

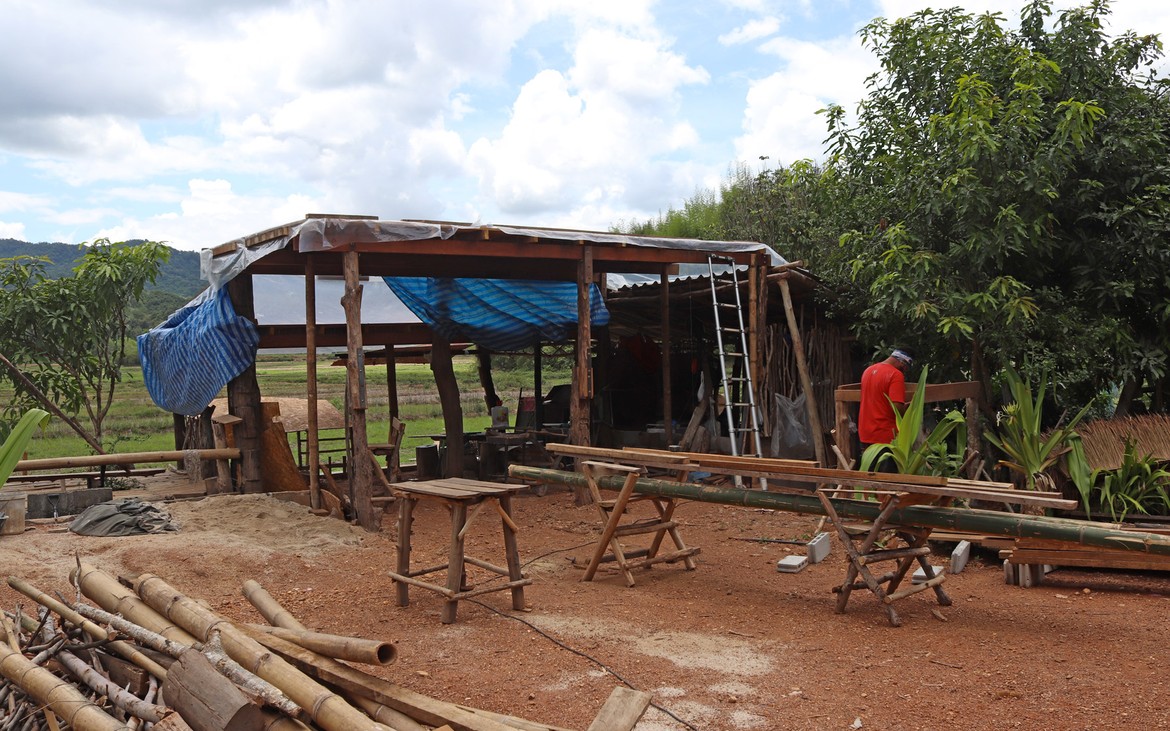

Comme annoncé, il s'agit de la journée escaliers avec aujourd'hui la mise en place des 4 poteaux du palier intermédiaire et de la structure qui recevra le plancher y relatif. Comme à l'accoutumée, il faut se débrouiller avec les moyens du bord : les niveaux sont tirés à la ficelle et sont donc très approximatifs, les poteaux sont de biais, les poutres sont inégales et le sol n'est pas définitif. Le seul point de repère à ce jour est le plancher de l'étage... Il fallait bien un Mike-Gyver pour s'en tirer dans ces conditions.
Suite des travaux à venir...
